今年市重大工程共安排正式项目186项,计划完成投资2400亿元。其中,城乡融合类13项,年内计划新开工1项、基本建成3项。截至目前,瑞金医院北部院区二期扩建工程(嘉定)、嘉松越江新建工程等项目均按计划加快实施。详见↓

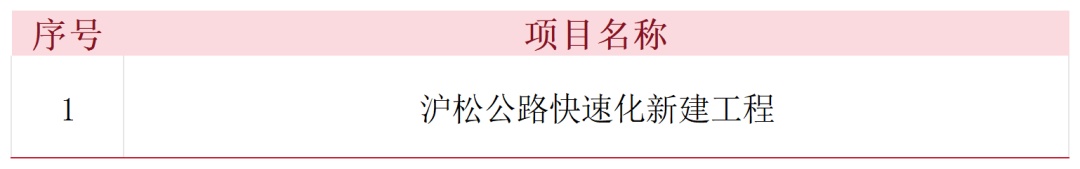

年度计划开工项目清单

年度计划建成项目清单

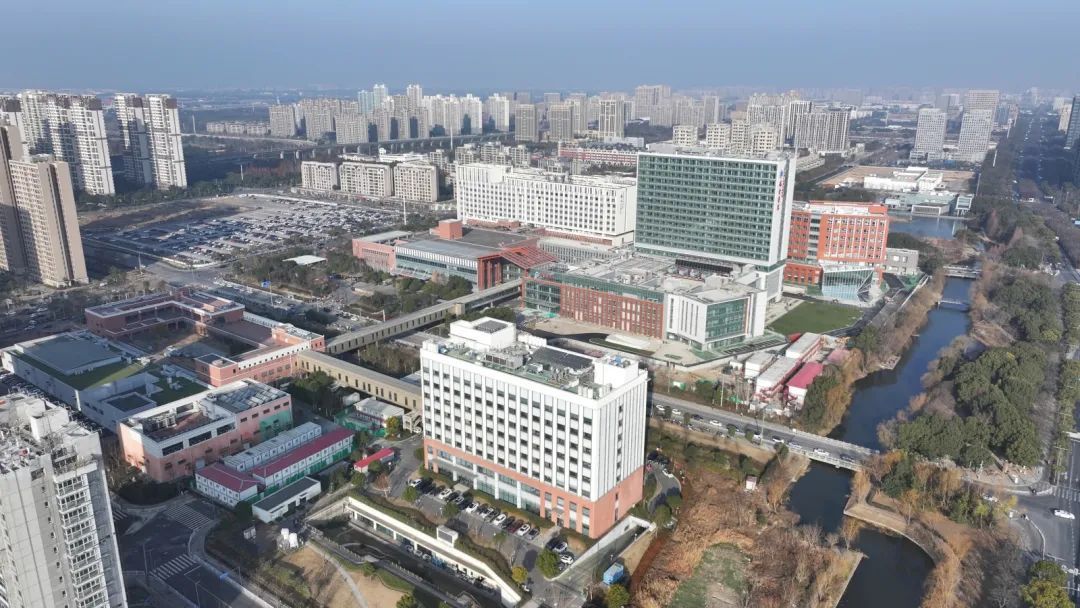

瑞金医院北部院区
二期扩建工程(嘉定)
工程新建总建筑面积13.6万平方米,主要建设内容为新建医疗综合楼、科教综合楼及相关配套设施等,计划新增床位600张。项目于2021年10月开工,计划于今年年内正式启用。
项目建成投用,将融合瑞金质子(肿瘤)中心的功能特点,发挥瑞金特色学科优势,助力医院实现“全球未来新技术缔造者及策源地、国家全生命周期健康服务示范地、上海公共卫生应急和灾害救援地、社会亟需医卫健康从业者培训地”四大功能,为建设面向未来的亚洲示范性医院注入新的动力。
松江区
湿垃圾处理设施扩建工程
工程采用“预处理+厌氧消化+沼气发电利用”主体工艺,设计处理规模为500吨湿垃圾/日,其中,餐饮垃圾150吨/日、厨余垃圾350吨/日,最终全厂日处理湿垃圾(含废弃食用油脂)将达1030吨。主要建设内容为一体化车间改造、总体工程等设施,以及湿垃圾预处理系统、厌氧消化系统、沼渣脱水系统等工艺设备。项目于2022年11月开工建设,并已于今年1月正式运行。至此,松江区湿垃圾资源化利用程度得到大幅提高。
嘉松越江新建工程
工程位于松江区,北起金平路,南至松金公路,全长约1.825公里。主要建设内容为新建1座车道规模双向6条机动车道、2条非机动车道的跨江大桥,以及1座主线跨河中小桥和3座辅道桥及相关护岸工程。截至目前,主桥已完成全部桩基、承台、主塔施工,主梁安装完成近50%,引桥及道路工程已完成全部桩基、承台、墩柱、盖梁的施工,上部小箱梁安装完成超80%,桥面铺装及防撞墙完成约55%,计划于今年9月完成主桥合龙,2026年底建成通车。
项目是上海西南地区南北向重要的联通通道,是串联松江西部新城、上海松江站交通枢纽群重要的道路,也是松江与金山两区对接交通的重要组成部分。项目建成投用,将完善上海西南部市域干线公路网,对推动浦江上游南北两岸的联通和发展有着重要意义。
